阜康抽水蓄能电站:防疫建设两不误

2022-08-31 12:05:29 来源:阜康零距离 阅读次数:
【字体: 打印

高效统筹疫情防控和经济社会发展,阜康市高度重视物流保通保畅和产业链供应链稳定工作,畅通在建项目所需建设材料和生活物资运输渠道,确保在建项目提速增效,保质保量完成年度目标任务。作为新疆首座抽水蓄能电站——国网新源新疆阜康抽水蓄能电站正在有序施工,力争在年底实现下水库蓄水目标。

8月29日,在国网新源新疆阜康抽水蓄能电站,3500多名施工作业人员正在有条不紊地忙碌着。

中国电建集团新疆阜康抽水蓄能电站EPC总承包项目部项目经理陈彬说:“目前,阜康抽水蓄能电站正在进行上水库、下水库混凝土面板施工和上水库库底沥青混凝土施工,地下厂房正在进行2号机-4号机的混凝土浇筑施工,输水系统正在进行压力钢管安装和混凝土衬砌施工,各作业面均在有序施工。”

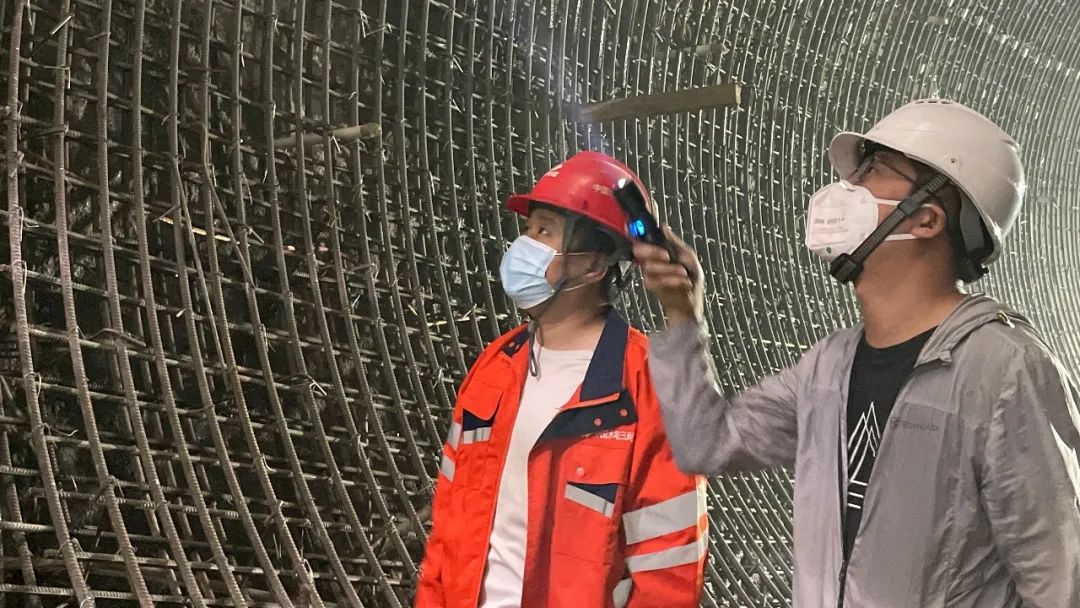

为确保施工顺利进行,国网新源新疆阜康抽水蓄能有限公司严格落实各项疫情防控措施,现场长期储备可供4000余人使用半月以上的消毒液、口罩和防护服等防疫物资。同时,阜康市在建设现场设立医务室、救护车和核酸检测团队,做到疫情防控和安全生产两不误。


阜康抽水蓄能电站 提供

国网新源新疆阜康抽水蓄能有限公司计划工程部主任崔博涛说:“在工程建设的同时,我们严格落实各项疫情防控措施,建立了员工‘个人健康档案’,要求施工人员错峰上下班、错峰就餐,每天进行体温检测以及办公、生活区域的消杀,在筑牢防疫安全的同时,全力以赴推进项目的工程建设。”

新疆阜康抽水蓄能电站是自治区重点项目,于2017年正式开工建设,装机容量120万千瓦,安装4台30万千瓦可逆式水泵水轮发电机组,设计年抽水用电量32.13亿千瓦时,发电量24.1亿千瓦时,工程投资83.68亿元,预计2024年首台机组建成投运。

国网新源新疆阜康抽水蓄能有限公司总经理付百令说:“新疆阜康抽水蓄能电站建成后,能进一步提升对新能源的消纳能力,优化新疆电网的电源结构,能够发挥抽水蓄能在新疆电网承担调峰、调频、调相、储能、事故备用等功能和作用,对促进绿色能源规模的发展,助力能源‘双控’,实现‘双碳’目标具有十分重要的意义。”

阜康市委、市人民政府高度重视物流保通保畅和产业链供应链稳定工作,进一步完善工作机制,职能部门积极主动作为,加强协调服务,畅通混凝土、钢材等建材运输渠道,同时在生活物资保障、工人就医等方面强化服务,帮助企业排忧解难。

国网新源新疆阜康抽水蓄能有限公司计划工程部主任崔博涛说:“在阜康市委和市人民政府的帮助下,电站生产生活物资供应充足。目前新进场的钢材有2500多吨、水泥和粉煤灰12000多吨、沥青80多吨、砖砌体50000多块、模板10000多块、方木10000多根,商业混凝土、油料和生活物资每天按需正常供应,可以满足现阶段工程建设的需求及生活需要。”

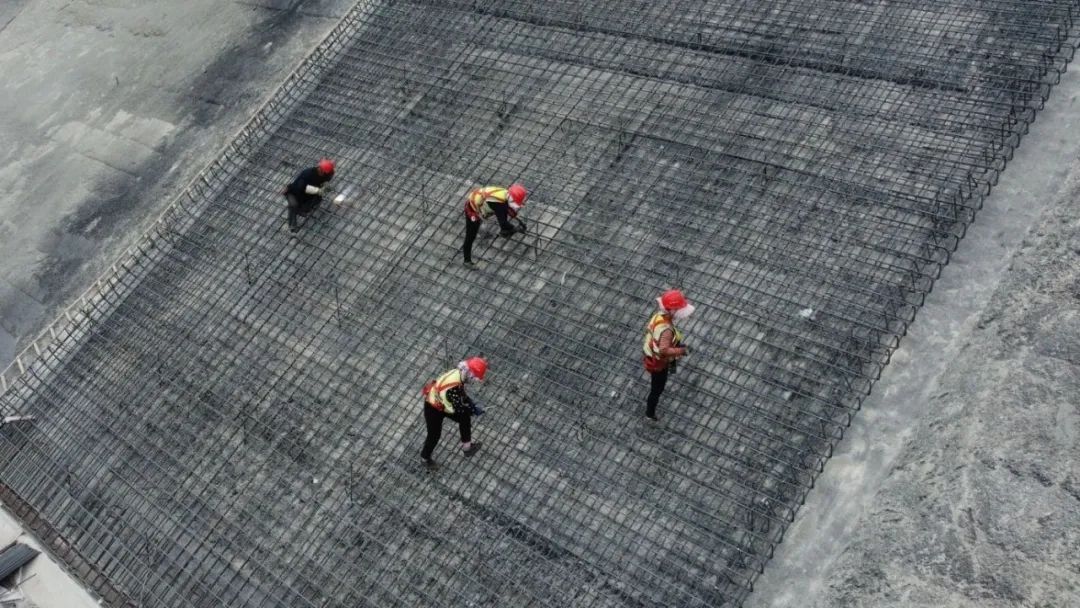

阜康抽水蓄能电站 提供

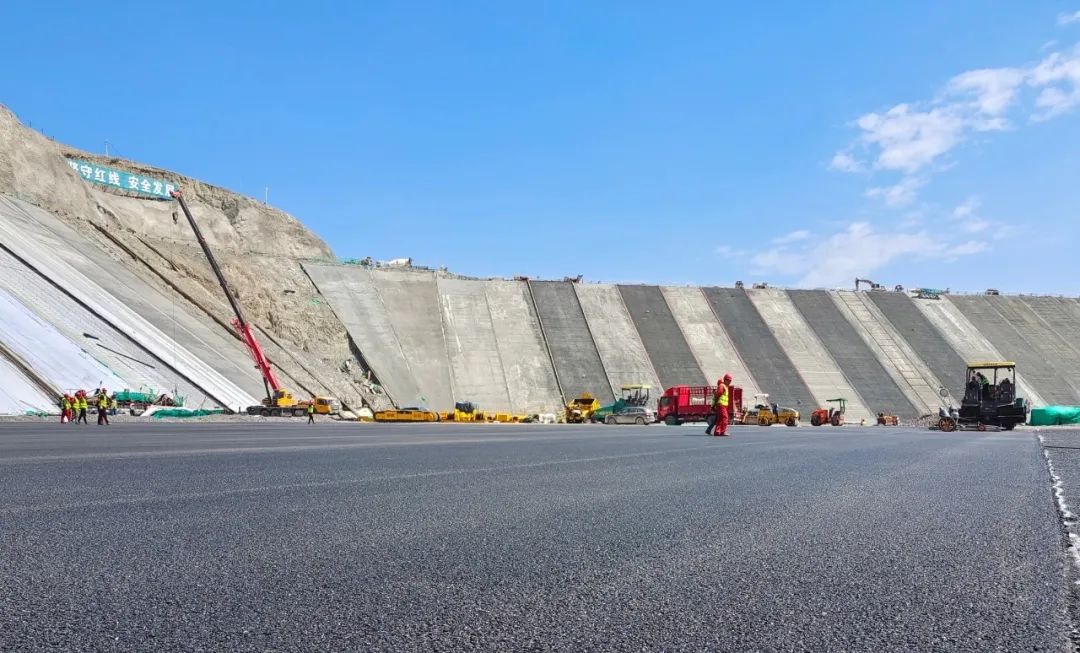

为保障下水库按期蓄水,按期开展发电前的调试准备工作,实现2024年首台机组投产发电。新疆阜康抽水蓄能电站在上、下库进出水口混凝土浇筑和竖井衬砌施工时采用滑模技术代替拼模技术,在尾水衬砌中设计和应用了多角度大变形可调节的新型衬砌钢模台车,通过优化施工工艺,大幅度提高了施工效率。

中国电建集团新疆阜康抽水蓄能电站EPC总承包项目部项目经理陈彬说:“我们在上水库、下水库进出水口的混凝土浇筑和竖井衬砌施工时,采用了滑模技术代替拼模技术,将拼接浇筑施工混凝土转变为从下至上一次性浇筑成型,减少了拼模和拆模的时间,原先需要4-5天施工3米,现在1天就能够施工1米5到2米,使工程效率加快了2倍以上。”

阜康抽水蓄能电站 提供

同时,项目也加大资源投入,增加施工人员、设备和材料,采取多支队伍、多作业面同时施工的方式,提升施工进度。

中国电建集团新疆阜康抽水蓄能电站EPC总承包项目部项目经理陈彬说:“整个电站上水库大坝面板施工有5支队伍在同时作业,这样我们的施工进度能大幅提升,争取入冬前完成施工。”

项目建成运行后,每年可节省电力系统火电标准煤耗16.5万吨,减少二氧化碳排放量49.6万吨,减少二氧化硫排放量0.18万吨。将为改善新疆和西北电网电源结构,保障电网安全运行,服务新能源发展起到重要作用。同时,基建高峰期每年可为当地带来超过6000万元税收和财政收入,建成后每年可贡献约1.5亿元的税收和财政收入,助力社会经济发展。

国网新源新疆阜康抽水蓄能有限公司总经理付百令说:“下一步,我们将牢牢把握施工黄金期,加大资源投入,科学合理安排施工组织,在做好疫情防控各项措施、确保安全质量的前提下,全面提高现场施工效率和进度,做到疫情防控和工程建设‘双引擎 双推进’,争取年底下水库具备蓄水条件,为实现2024年首台机组投产发电打下坚实基础。”
